Recuperación y Consolidación del Camino de Sirga

Última Actualización: Enero de 2026

Indicador

Recuperación del Camino de Sirga

Fuente: ACUMAR – Coordinación de Hábitat y Planeamiento Urbano.

Consolidación del Camino de Sirga

Fuente: ACUMAR – Coordinación de Hábitat y Planeamiento Urbano.

Descripción

Muestra el porcentaje del Camino de Sirga recuperado, así como la posterior consolidación de la construcción y el equipamiento proyectado para el mismo.

Análisis de datos

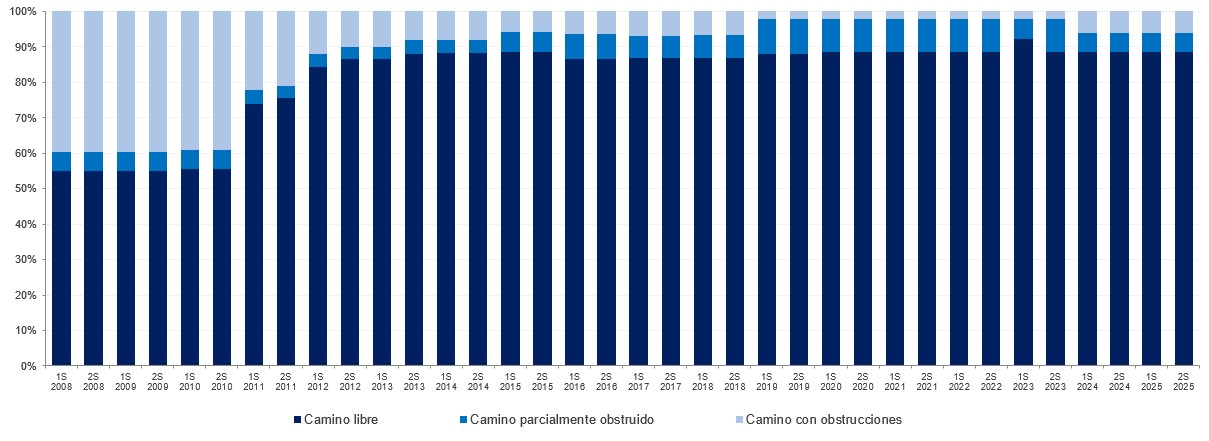

Al segundo semestre de 2025, la liberación del Camino de Sirga alcanzó un 89% de cumplimiento. El porcentaje restante se halla obstruido parcial (9%) y/o totalmente (2%).

En lo relativo a la consolidación, se encontraba en un 52% de avance hasta Ruta 4 y en un 62% hasta Puente La Noria (ambas márgenes).

Cabe mencionar que este indicador fue ajustado en 2023 con la finalidad de mejorar la visualización de los datos y garantizar que éste resultara sensible a los avances parciales que se estaban registrando en cuanto a la consolidación.

Se destaca que durante este período finalizó la construcción del Viaducto Puente Bosch, que garantiza la continuidad del Camino de Sirga por dicho segmento sin desvíos.
