Soluciones Habitacionales en Relación al Plan de Viviendas 2010
Indicador
Soluciones habitacionales en relación al Plan de Viviendas 2010
Desagregación de soluciones habitacionales, por categoría y jurisdicción (acumulado)
Descripción
Este indicador monitorea la evolución en el cumplimiento del Plan de Urbanización de Villas y Asentamientos Precarios. Las categorías seleccionadas dan cuenta de las diferentes etapas por las que deben atravesar los proyectos hasta alcanzar la solución habitacional (SSHH) para las familias que viven en riesgo socioambiental:
- En formulación: Cupos a favor del municipio que se hallan en etapa de evaluación de prefactibilidad.
- Con Proyecto Ejecutivo: Soluciones habitacionales para las que se ha presentado el proyecto correspondiente, a fin de lograr su financiamiento.
- En ejecución: Soluciones habitacionales desde el momento en que el proyecto cuenta con Acta de Inicio de Obra hasta la obtención de un avance físico del 100%.
- Terminadas: Soluciones habitacionales con un avance físico del 100% y recepción provisoria o definitiva, o bien que ya han sido entregadas a sus adjudicatarios.
Análisis de datos
En el tercer trimestre de 2024 se registraron los siguientes avances:
Almirante Brown
• Entrega de 132 SSHH, pertenecientes a Barrio Lindo.
• Iniciadas 180 SSHH correspondientes a Barrio Lindo; 75 SSHH, del Barrio Don Orione; y 20 SSHH, de José Mármol.
Avellaneda
• Entrega de 49 SSHH: 4 en Villa Tranquila, 19 en Argañaraz, 17 en Cangallo y 9 en Azul.
• Iniciadas 836 SSHH, correspondientes a los predios Eissler y Raizen de Villa Inflamable (203), Isla Maciel (94), Vagón (64), Malvinas Argentinas (5), Mitre 3.033 (39), Cangallo (1), Isleta (11), Larralde (18), Azul (34), Suipacha (44), Argañaraz (50) y predios varios en Villa Tranquila (273).
Esteban Echeverría
• Iniciadas obras por 308 SSHH en el Barrio Juan Pablo II.
La Matanza
• Iniciadas 882 SSHH, correspondientes al predio Peribebuy (67), predio Pekín (24), León Gallo etapa 1 (98), predio La Quilla (332), Santos Vega (127), Almafuerte (100) y Las Antenas (134).
Lanús
• Iniciadas 282 SSHH, correspondientes a los barrios Fabricantes Militares / Villa Jardín (121) y ACUBA (161).
Lomas de Zamora
• Entrega de 3 mejoramientos en Campo Unamuno.

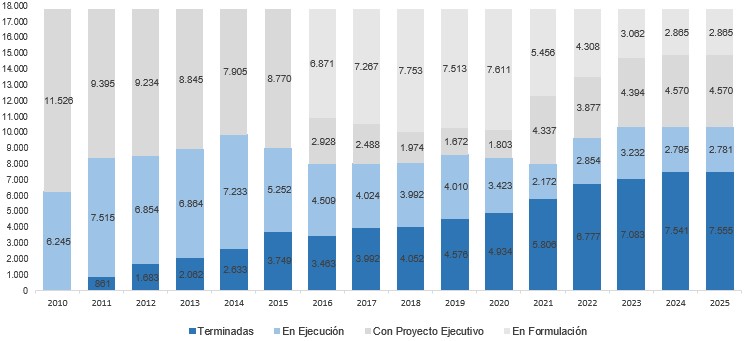

En resumen, se contabilizaron 7.430 SSHH terminadas, 2.906 en ejecución, 4.570 con proyecto ejecutivo, y 2.865 en formulación.
